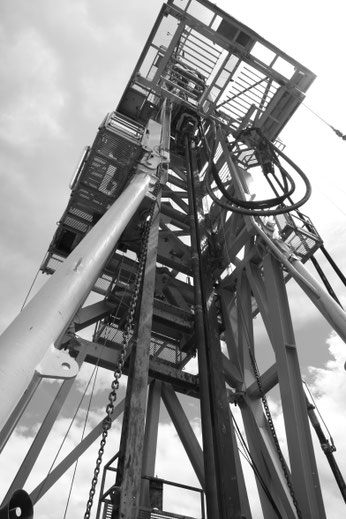

Die Verrohrung und Zementation des zweiten Bohrlochabschnitts wurden in der Woche vom 17. Juni erfolgreich abgeschlossen. Die Vorbereitungen für den Beginn der Bohrarbeiten am dritten Abschnitt am Nachmittag des 23. Juni sind im Gange.
Der dritte und letzte Abschnitt wird vollständig im kristallinen Grundgestein mit einem Durchmesser von 30 cm bis zur Endtiefe von 4.000 Metern gebohrt. Nach den aktuellen Plänen sollen die Arbeiten bis etwa Ende August dauern.
Der Informationspavillon wurde diese Woche eingeweiht und für die Öffentlichkeit zugänglich gemacht. Informationen für Besucher
